Google automatic translation. The Legionowo City does not accept any responsibility for the accuracy of data and information originating from the translation. In particular, the Legionowo City does not guarantee that the translation is complete, up-to-date or fit for specific purposes. The translation cannot be compared with a human translation, but may help in assessing the relevance of articles.

A A A
Logo BIP

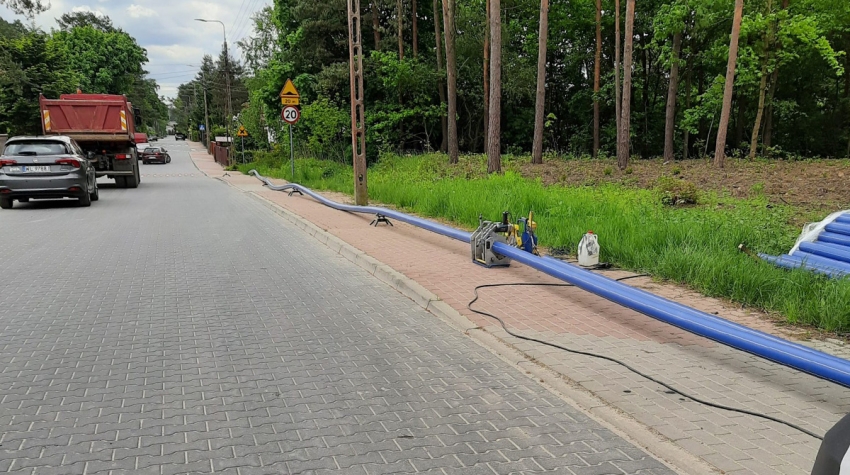

Droga z kostki, przy niej biegnie rura - prace wodociągowo-kanalizacyjne.

Zaplanowane inwestycje wodociągowo-kanalizacyjne

Data dodania: 14 czerwca 2021
Przedsiębiorstwo Wodociągowo – Kanalizacyjne „Legionowo” Sp. z o.o. duży nacisk kładzie na inwestycje. Kontynuujemy prace nad dużym projektem budowy nowej sieci wodociągowej i kanalizacyjnej na terenie „III Parceli” w Legionowie.
Cofnij

W pierwszym etapie zostanie wybudowana sieć kanalizacyjna w ul. Jana Kochanowskiego od nieruchomości nr ew. 25/8 do 28/2 o łącznej długości 215 metrów. Dzięki tej inwestycji do kanalizacji będzie mogło się przyłączyć 12 gospodarstw.

W kolejnym etapie będzie wykonany wodociąg w ul. Brzozowej, ul. Topolowej o łącznej długość 500 metrów i połączenie z istniejącą siecią w ul. Alei Legionów na wysokości działki nr ew. 122/1. Dzięki tej inwestycji do wodociągu będzie mogło się przyłączyć 25 gospodarstw.

Kolejnym etapem będzie budowana sieć wodociągowa w ul. Dębowej, na odcinku od ul. Topolowej do ul. Klonowej i w ul. Klonowej na odcinku od ul. Brzozowej do granicy Gmin, oraz w ul. Brzozowej na odcinku od ul. Klonowej do ul. Topolowej, oraz ul. Topolowej na odcinku od ul. Brzozowej do ul. Dębowej, o łącznej długości 760 metrów. Dzięki tej inwestycji do wodociągu będzie mogło się przyłączyć 35 gospodarstw.

Ostatnim etapem czwartym będzie wykonanie sieci wodociągowej (180 metrów) i kanalizacyjnej (215 metrów) w ul. Jaśminowej na odcinku od ul. Jaśminowej (główny ciąg) do końca w/w drogi. Dzięki tej inwestycji do sieci wodociągowej i kanalizacyjnej będzie mogło się przyłączyć 10 gospodarstw.

Budowa sieci wodociągowych będzie realizowana metodą bezwykopową, a kanalizacyjna częściowo wykopem otwartym tzw. wysokoprzestrzennym, a częściowo również techniką bezwykopową. Zaplanowane inwestycje mają zakończyć się w najbliższym czasie

żródło: PWK Legionowo
